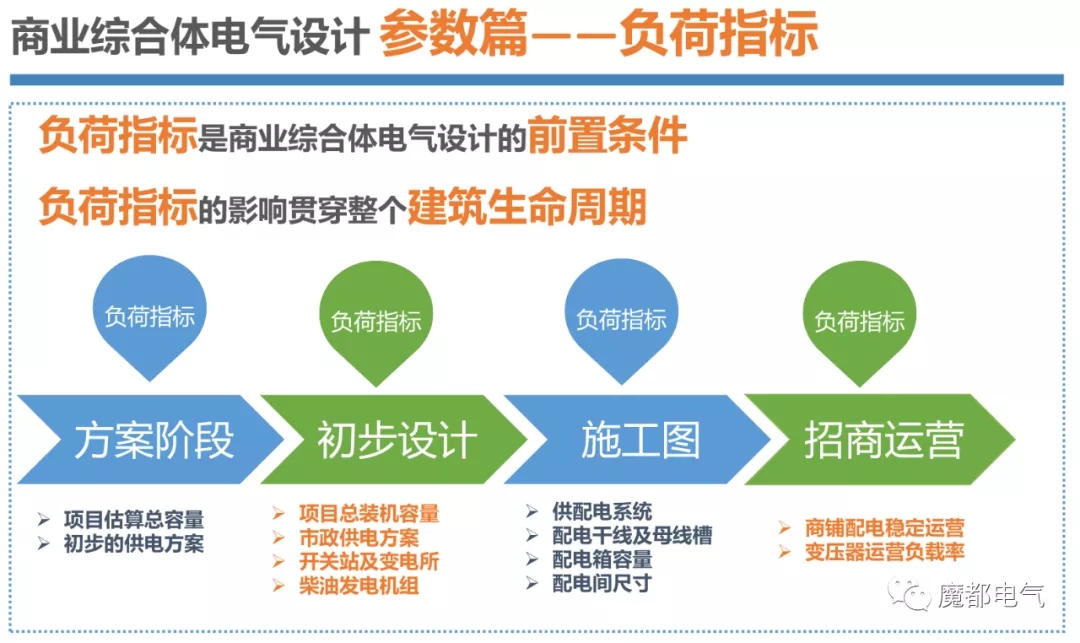

01前言
对于电气设计来说,用电量负荷指标是商业综合体电气设计的重要前置条件。用电量负荷的测算伴随着一个项目从方案阶段、初步设计、施工图到招商运营阶段的全过程,可以说整个项目生命周期都离不开用电量的测算。用电量是否设计合理,配电点位是否到位,用电量是否足够,是否有足够的预留空间,对商业最后运营的成功起着至关重要的作用。
下面小编将根据以往项目的经验以及总结,从方案、初步设计、施工图及招商运营四个阶段,对各阶段用电量负荷的测算进行分析和归纳,方便大家参考。

图片来源:网络02方案阶段

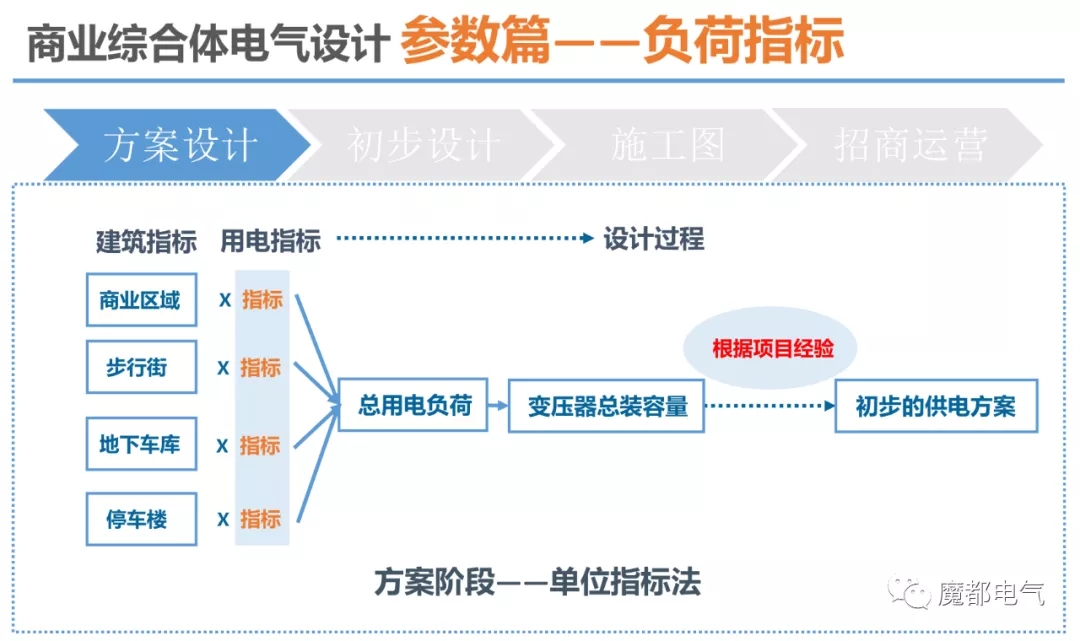

通常情况下,在方案阶段,我们会根据建筑经济技术指标,将其进行功能上的拆分,例如按商业购物中心、办公单体、酒店单体、商业步行街、车库区域、充电车位的数量以及快慢充比例等等进行单项技术指标核算, 最后根据业主的运营需求以及供电条件确定合适的供电方案。

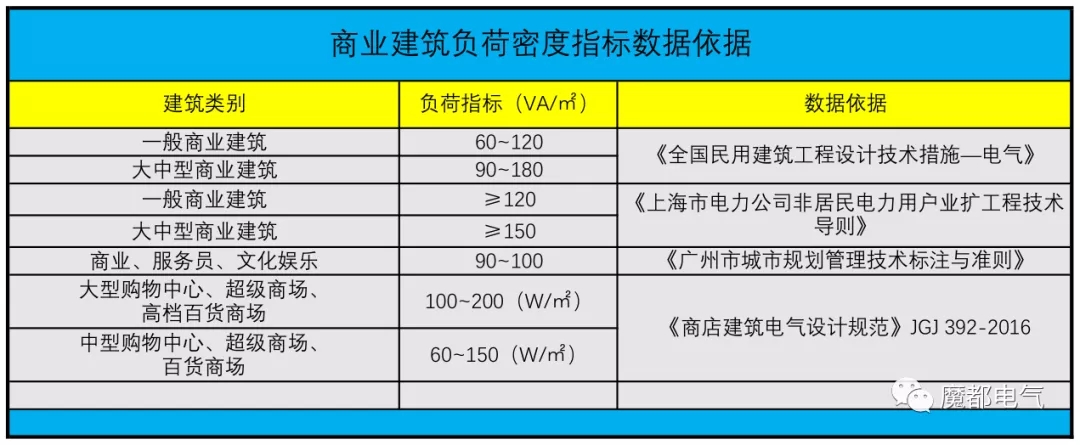

上述表格引自《商店建筑电气设计规范 》JGJ 392-2016

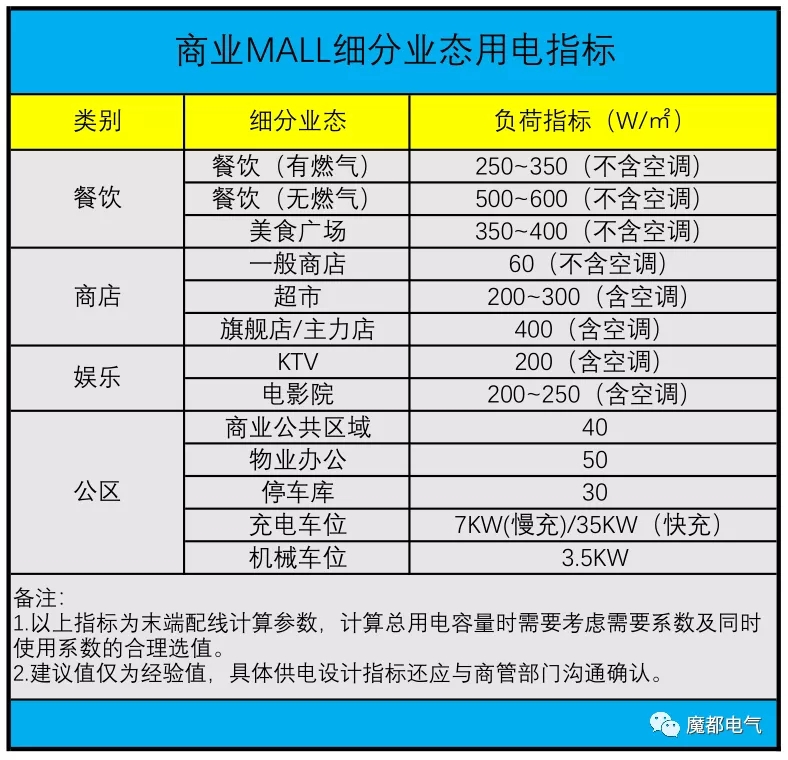

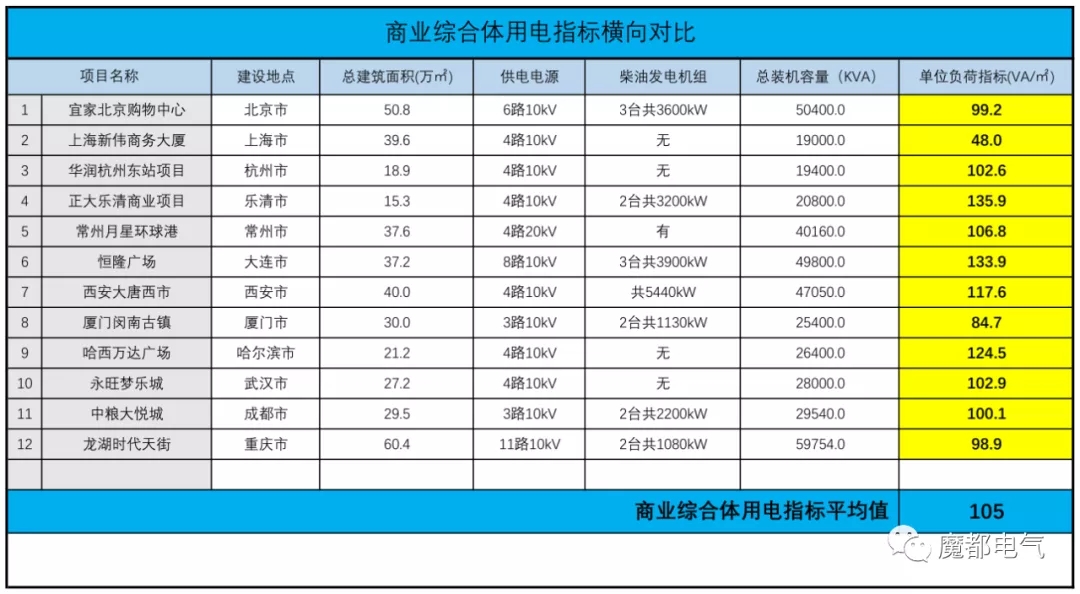

通常对于大型综合体项目,方案阶段为了避免用电量估算的偏差,还需要根据以往类似规模和功能的项目进行类比,来复核项目的总体用电量以及供电方案是否合适。
上述表格部分数据来源于《中国建筑电气节能发展报告2020》
当然也要对比国家规范标准,来核算是否在合适范围之内。

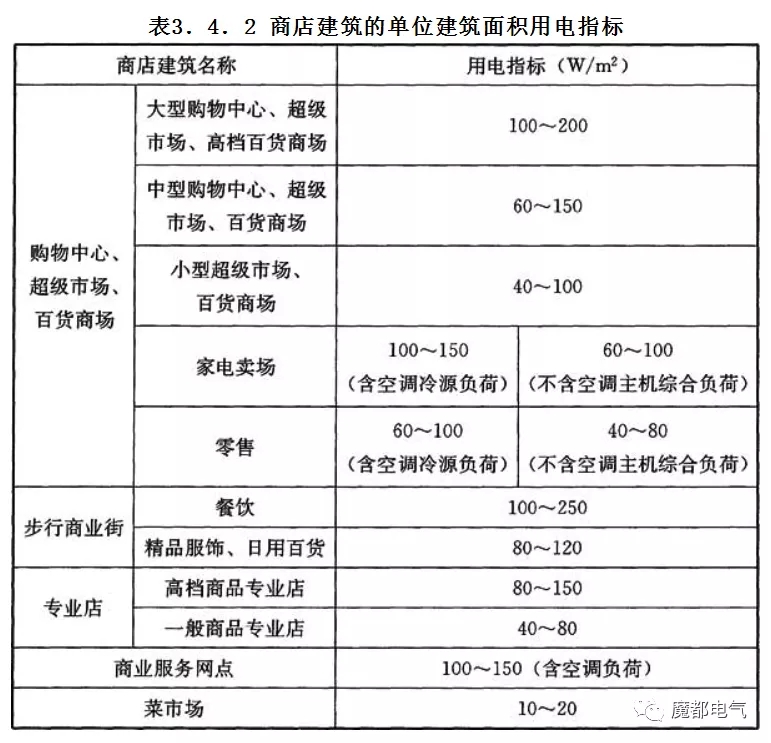

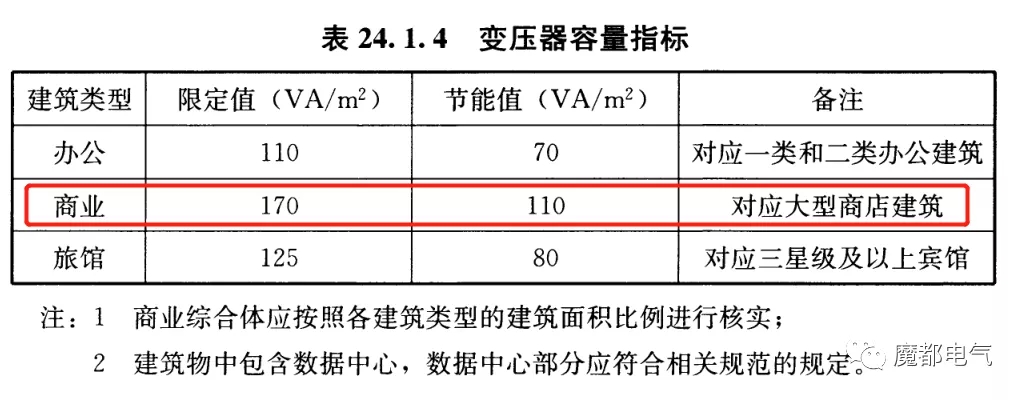

上述表格引自《民用建筑电气设计标准》 GB 51348-2019
相信在方案阶段经过以上的过程,对于一个大型商业综合体的总体用电量计算,大家就可以做到心中就有数了。
图片来源:网络
03初步设计
初步设计阶段,商业建筑的设计负荷宜采用需要系数法计算。初步设计阶段需要根据具体业态类型进行指标计算,(此时需注意餐饮的比例,以及区分有燃气的餐饮,电餐饮,超市的类型,电影院的厅数、规模和种类),此阶段计算的用电量是对方案阶段测算补充和校对,这个阶段基本上可以确定总体用电量,可以与供电局进行初步市政条件的沟通(但如果市政供电方案还不能确定,需考虑充分的预留条件),以及设备机房的确定。

上表为小编工作项目中的一些指标,供大家参考。
图片来源:网络
04施工图设计

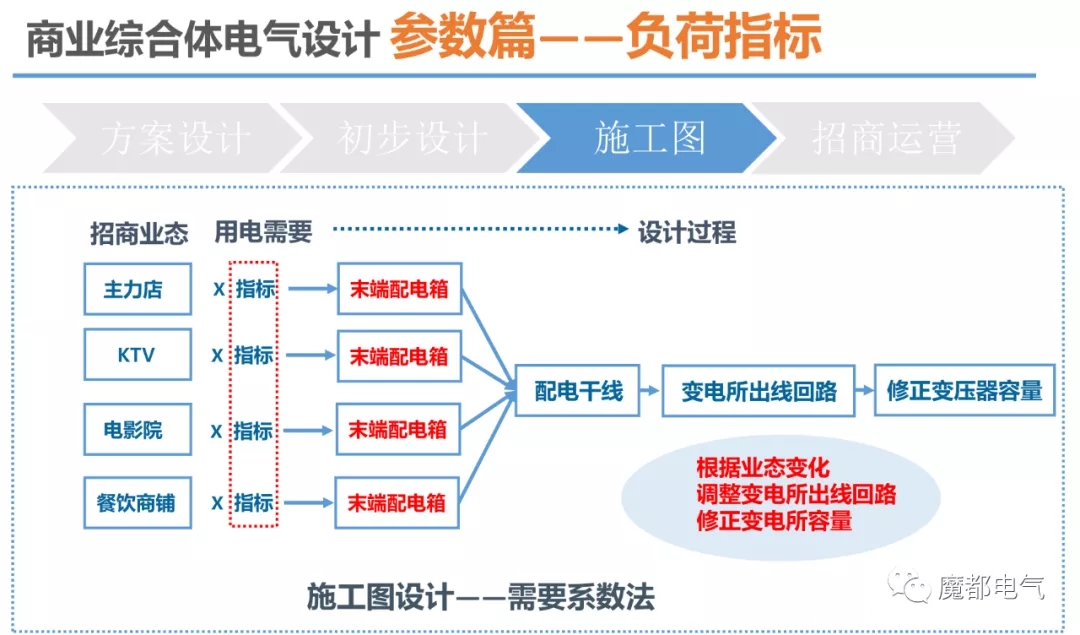

施工图阶段是对初步设计阶段的细化和矫正,假如业态有变化随时做相应调整,但对总体用电方案一般不会有大的影响,而且也最好不要有大的调整,当然也有开发商会进行功能较大的调整,引起用电量的巨大变化。

图片来源:网络05招商运营

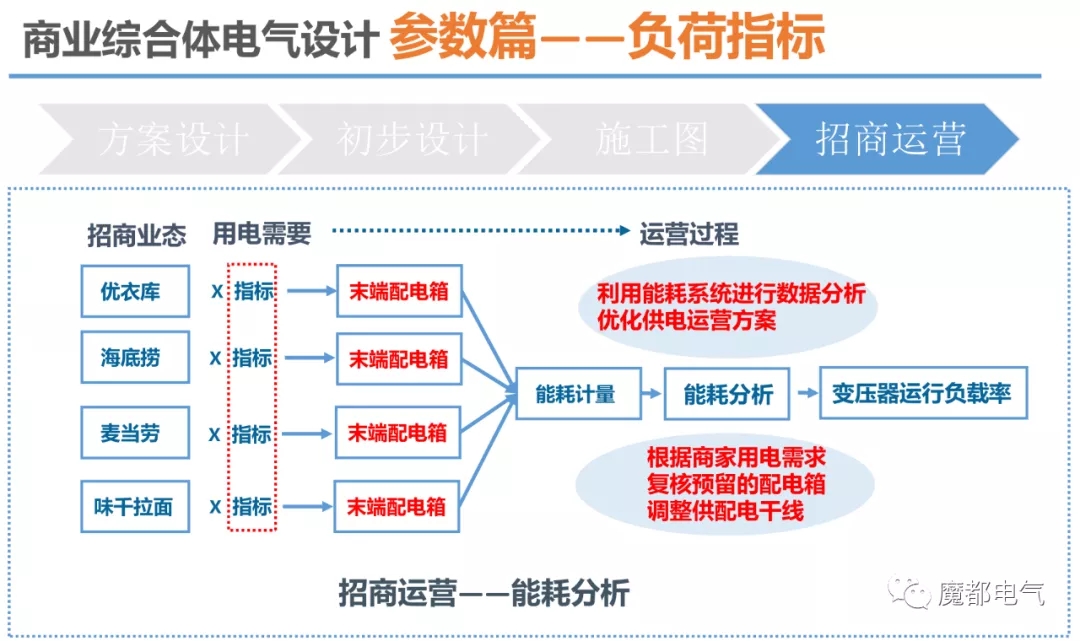

商业的招商往往是在项目建设的中后期阶段,是一个长期的过程,中间存在着不可预测的变化。在这个阶段,我们关注的已经不再是各种业态的指标,而是根据招商的具体用电指标,进行用电量的测算以及调整,进而对变电站的用电量进行把控。
对于已经运营过程出现的招商业态变化情况,业主单位就可以利用设置的能耗计量系统,进行实际用能分析,掌握用电量的使用情况,为将来业态的调整,用电量的增加做好充分的准备。

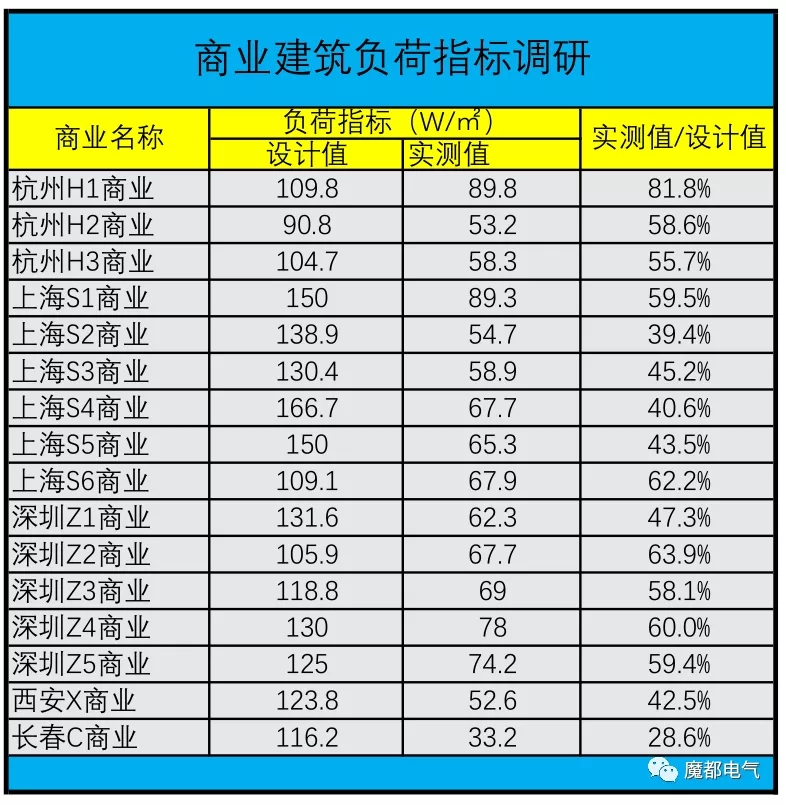

上述表格数据引自《商业建筑负荷密度调研与分析》 作者:李平、卢德海 等06总结
总体来说,大型商业综合体的设计是一个复杂的过程,需要设计师与业主密切的沟通,需要对类似成功的项目进行有效的类比,更需要设计师有一个持久的心态来面对不断的变化。一个成功的大型商业综合体项目往往需要设计师付出比别的项目多的多的心血,在此小编也呼吁业界能够提高设计费标准。
